【PDCA模板】Word、Excel、PPT與線上工具四種格式比較,附四階段填寫說明

【PDCA模板】Word、Excel、PPT與線上工具四種格式比較,附四階段填寫說明
本篇菜單
  1. PDCA 是什麼 | 與 PDSA/OKR/DMAIC/OODA 差異一次看懂4 分鐘
  2. PDCA 模板格式怎麼選 | Word/Excel/PPT/線上工具下載比較4 分鐘
  3. PDCA 表格怎麼填 | 四階段欄位詳解與逐步教學5 分鐘
  4. PDCA 範例 | 3 種產業實戰填寫示範4 分鐘
  5. PDCA 簡報與循環圖 | Canva/draw.io/PowerPoint 製作工具4 分鐘
  6. PDCA 線上工具怎麼選 | monday.com 與 ClickUp 實務比較4 分鐘
  7. PDCA 常見錯誤 | 四大避坑指南2 分鐘
  8. 結論 | 重點回顧與立即開始2 分鐘
  9. PDCA 模板常見問題 FAQ3 分鐘

PDCA 模板,是把「計畫(Plan)→執行(Do)→檢查(Check)→行動(Act)」這個持續改善循環標準化的表格工具。 本文比較 Word、Excel、PPT 與線上工具四種格式,說明四階段欄位的填寫方式,並附製造業、行銷與業務三種產業的 PDCA 範例、Canva 循環圖製作步驟,以及 monday.com、ClickUp 的實際操作方式,另提供 Word、Excel、PPT 三種格式的免費模板下載,讓你讀完就能完成第一輪 PDCA。

選模板格式時,先看團隊之後怎麼使用:要多人同步更新就選線上工具,要對外簡報則用 PPT 比較合適。格式不必一次定案,但欄位命名最好固定,方便跨期比對。

PDCA 是什麼 | 與 PDSA/OKR/DMAIC/OODA 差異一次看懂

PDCA 是由品質管理大師戴明(W. Edwards Deming)推廣的持續改善框架,也是眾多品質管理方法中最容易上手的一種。四個字母代表四個階段,每個階段都有明確的產出物:

PDCA 持續改善循環四階段:Plan 計畫、Do 執行、Check 檢查、Act 行動
PDCA 持續改善循環四階段:Plan 計畫、Do 執行、Check 檢查、Act 行動

  • Plan(計畫):定義問題、設定目標、擬定行動方案 → 產出「改善計畫書」
  • Do(執行):按計畫小規模試行 → 產出「執行紀錄與偏差報告」
  • Check(檢查):比對目標與實際數據,找出差異原因 → 產出「數據分析報告」
  • Act(行動):成功則標準化為 SOP,失敗則修正後進入下一輪 Plan → 產出「標準化文件或新一輪計畫」

PDCA 是「循環」不是「線性」的三個特性

很多人把 PDCA 當成一次性的檢查清單,跑完 Act 就打勾收工——這正是它失效的最大原因。理解以下三個循環特性,才能真正發揮它的威力:

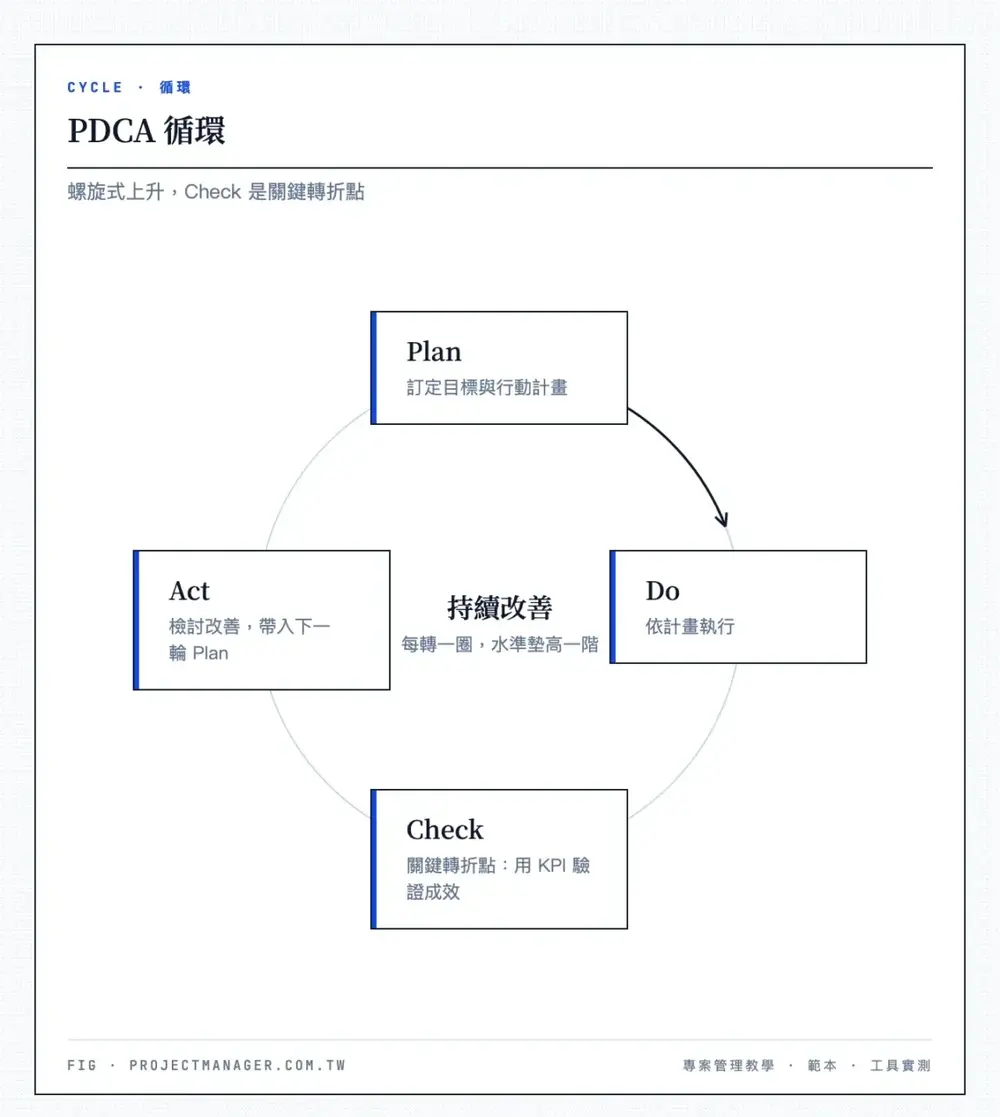

PDCA 四階段循環圖:Plan→Do→Check→Act→回到Plan,並標註螺旋上升箭頭與Check為關鍵轉折點
PDCA 四階段循環圖

  • 螺旋式上升:Act 結束後不是終點,而是把這一輪學到的東西帶回下一輪 Plan。每轉一圈,管理水準就往上墊高一階,像螺旋樓梯往上爬,而不是原地打轉。
  • 大環套小環:公司層級跑年度大 PDCA,部門跑季度中 PDCA,個人跑每週小 PDCA。小環的成果匯入大環,大環的目標拆解到小環,層層咬合。
  • Check 是轉折點:整個循環最容易被跳過、卻最關鍵的就是 Check。沒有 Check,Plan 和 Do 都只是猜測;有了 Check,改善才有依據。它的 Check 階段會用到 KPI 來驗證成效——KPI 是衡量指標,PDCA 才是改善方法,兩者搭配才完整。

PDCA 與 PDSA/OKR/DMAIC/OODA 一次比較

主管最常問的一句話是:「這個問題該用 PDCA 還是 OKR?還是 DMAIC?」答案取決於你要解決的問題類型。下表把五個常被混用的框架整理在一起:

框架核心用途適用情境循環週期學習門檻
PDCA流程改善、問題解決品質管理、營運優化、任何需持續改善的場景2 週~1 季低
PDSA學習導向的改善醫療、醫院品質改善(QI)、教育、研究2 週~1 季低
OKR目標設定與對齊策略層級目標管理、跨部門對齊1 季中
DMAIC六標準差的改善流程需要統計分析的複雜品質問題3~6 個月高
OODA快速決策高度不確定、競爭激烈的環境即時~數天中

一句話判斷法:要「解決一個具體問題」用 PDCA;要「設定團隊方向」用 OKR;要「用統計方法拆解複雜品質問題」用 DMAIC;要「在混亂中快速做決策」用 OODA。特別提醒:PDSA 只是把 Check 換成 Study,更強調從結果中「學習」而非「檢查」,因此醫療與醫院品質改善情境多半採 PDSA,坊間的「醫院 PDCA 範例」其實常是 PDSA 形式。這些框架也能搭配使用——用 OKR 設季度目標,當某個關鍵結果未達標時,就啟動一輪 PDCA 找原因。

最簡單的一頁式 PDCA:一張 A4 就能跑

舉個例子:某製造業品管主管發現產線不良率偏高,他拿出一張 A4 紙,上半部寫 Plan(目標:不良率從 3.2% 降到 1.5%)和 Do(調整模具參數、增加抽檢頻率),下半部寫 Check(兩週後降到 1.8%)和 Act(模具參數寫入 SOP,未達標的部分進入下一輪 Plan)。一張紙、四個象限,就是最陽春卻完整的 PDCA 表格。

如果你對 Plan 階段的目標設定還不熟,建議先讀懂 SMART 原則,因為 Plan 的目標品質直接決定整輪 PDCA 的成敗。

PDCA 模板格式怎麼選 | Word/Excel/PPT/線上工具下載比較

在動手填之前,先問自己一個問題:「你的 PDCA 成果要給誰看?」 答案會直接決定你該用哪種格式。同一份「PDCA 表格」,做成 Word、Excel、PPT 或線上工具,能發揮的效果差很多。

PDCA 模板格式比較:Word 適合書面報告、Excel 適合數據追蹤、PPT 適合會議簡報
PDCA 模板格式比較:Word 適合書面報告、Excel 適合數據追蹤、PPT 適合會議簡報

格式適用情境優點缺點推薦對象
Word書面報告、ISO 文件、主管審核文字描述完整、易歸檔列印不適合數據追蹤、多人協作困難品管人員、ISO 稽核負責人
Excel多項目並行追蹤、數據量化公式自動算差異率、可建儀表板版本控制混亂、手機檢視不便營運主管、業務經理
PPT/Canva會議簡報、跨部門溝通、客戶提案視覺化、循環圖一目了然不適合細節記錄、更新麻煩顧問、企劃、需上台報告者
線上工具遠端協作、即時更新、自動通知多人同步、可設提醒與自動化有學習成本、部分功能需付費遠端團隊、敏捷開發團隊

Word 版 PDCA 表格:適合書面報告與 ISO 稽核

一份完整的 Word 版 PDCA 範本通常包含三部分:第 1 頁是四階段主表(Plan/Do/Check/Act 各一個區塊,含所有欄位);第 2 頁是搭配 Check 階段使用的 5 Why 根本原因分析表;第 3 頁是填寫說明與範例(例如製造業不良率改善案例,填完可刪除此頁)。

Word 版最適合需要書面呈核、ISO 稽核文件歸檔、習慣用文字詳細描述問題的品管人員。本文提供的免費 Word 版模板填 Email 即可索取,套用後改文字即可使用。

📥 Word 版收錄在本文的三合一模板包中,填 Email 即可索取。

Excel 版 PDCA 表格:適合數據追蹤與差異率自動計算

Excel 版的最大優勢,是把 Check 階段最花時間的「差異率」交給公式處理。本文提供的 Excel 模板已內建兩張表:「PDCA 主表」放四階段欄位與下拉選單(結論判定自動切換顏色),「數據對比」表則預設好差異率公式與色階——你只要把目標值、實際值填進去,差異率就自動算出,一整排項目跑下來,哪項未達標會直接被標紅,Check 時一眼就看到重點,不用再逐格手算。

📥 Excel 版收錄在本文的三合一模板包中,填 Email 即可索取。

這種版本最適合需要同時追蹤多個改善項目、重視數據量化的營運主管與業務經理。

PPT/Canva 版 PDCA 模板:適合會議簡報

如果你要在會議上報告改善成果,一份好的 PDCA 簡報模板能省下大量排版時間。本文提供的 PPT 版模板結構是:第 1 頁循環圖總覽(四象限視覺化,可直接當會議開場)、第 2~5 頁 Plan/Do/Check/Act 各一頁詳細內容、最後一頁三產業範例摘要。詳細的 PDCA 簡報與循環圖製作工具,本文〈PDCA 簡報與循環圖〉一節有完整教學。

📥 PPT 版收錄在本文的三合一模板包中,填 Email 即可索取。

線上工具版:適合遠端協作與長期追蹤

如果你的團隊是遠端或混合辦公,靜態文件(Word/Excel)的版本控制會是惡夢——檔案來回寄、誰改了哪一版沒人說得清。這時線上工具更省心:在 monday.com 上,每個改善項目是一張任務卡,四個階段用狀態欄切換,Check 的數據直接進儀表板,不用再對版本。偏好文件型工具的人,Notion 也有 PDCA 資料庫範本可以套用,能篩選、排序不同改善項目的進度。這兩套工具的完整操作在〈PDCA 線上工具怎麼選〉一節詳談。

範本庫 可套用 PDCA 資料庫模板

授權與版本控制提醒

三份模板皆免費下載,可自由修改並用於商業用途,無需標註來源。不論你採哪種格式,養成命名習慣很重要:每完成一輪 PDCA,以「PDCA_專案名稱_v1_日期」格式歸檔。若組織需要 ISO 9001 稽核紀錄,記得在 Act 區塊加上「文件歸檔編號」欄位,確保每一輪都能被追溯——這個細節很多免費模板都漏掉,但對製造業和醫療業非常關鍵。

PDCA 表格怎麼填 | 四階段欄位詳解與逐步教學

有了模板只是第一步,填得對才能真正驅動改善。以下先給你完整的欄位清單,再逐一講四個階段的填寫要領與常見錯誤。

四階段必填欄位總覽

不論你用哪種格式,一份完整的 PDCA 表格都應該包含以下欄位。

PDCA 模板四階段必填欄位:Plan、Do、Check、Act 各階段項目
PDCA 模板四階段必填欄位:Plan、Do、Check、Act 各階段項目

Plan 區塊欄位

欄位名稱填寫內容範例
問題描述用數據說明現況與期望的落差「Q2 客訴 47 件,較去年同期增加 62%」
現況基準值Check 階段比對用的基準線「目前月均客訴 15.7 件」
改善目標SMART 格式的具體目標「Q3 結束前月均客訴降至 8 件以下」
行動計畫具體步驟、方法「導入出貨前三重檢驗流程」
負責人每個行動的單一負責人「品管組長 王小明」
預計完成日明確日期,非「盡快」「第 1 週:完成檢驗 SOP 草案」

Do 區塊欄位:執行日期(實際起訖)、執行紀錄(與計畫的偏差點,不是流水帳)、遭遇障礙(阻礙執行的具體問題)、臨時調整(執行中做了哪些計畫外修改)。

Check 區塊欄位:目標值(從 Plan 帶過來)、實際值(執行後數據)、差異率((實際值−目標值)÷目標值×100%)、差異原因分析(為什麼達標/未達標)。

Act 區塊欄位:結論判定(達標→標準化/未達標→進入下一輪)、標準化措施(成功做法寫入哪份 SOP)、下一輪改善方向、文件歸檔編號(版本號與存放位置,ISO 稽核用)。

Plan 怎麼寫(含常見錯誤對照)

Plan 是整輪 PDCA 的地基。許多失敗的 PDCA 報告,問題都出在 Plan 寫得太模糊。

錯誤寫法問題正確寫法
「提升產品品質」沒數字、沒期限「Q3 結束前將 A 產品不良率從 3.2% 降至 1.5%」
「加強員工訓練」不知訓練什麼、訓練誰「8 月底前完成產線 12 名作業員新 SOP 訓練,通過率 100%」
「改善客戶滿意度」沒有基準值「將 NPS 從 32 分提升至 45 分(Q4 調查)」

關鍵原則:Plan 階段一定要填「現況基準值」。沒有基準值,Check 就無從比較,整輪 PDCA 等於白做。這一步和 SMART 原則高度相關,不熟的話先補一下再回來填。

Do 怎麼記錄(A/B 測試案例)

Do 欄位不是寫流水帳(「今天開會、明天測試」),而是記錄「與計畫的偏差點」。只記三件事:實際做了什麼、哪裡偏離計畫、為什麼偏離。

舉個行銷企劃執行 A/B 測試的例子。Plan 設定「透過 A/B 測試將 Landing Page 轉換率從 2.1% 提升至 3.5%」,Do 欄位這樣記:

  • 執行日期:9/1–9/14
  • 執行紀錄:A 版(原設計)與 B 版(新 CTA 按鈕+社會證明區塊)同時上線,各導入 5,000 次流量。
  • 偏差點:原計畫各導入 10,000 次流量,但因廣告預算被砍 50%,實際只導入 5,000 次/版。
  • 臨時調整:測試期從 7 天延長為 14 天,以累積足夠樣本。

這種記錄方式讓 Check 能精準判斷:「轉換率變化是因為設計改善,還是樣本數不足造成的統計偏差?」

Check 怎麼分析(5 Why +數據對比)

Check 是 PDCA 中最容易被敷衍的階段。很多人只寫「達標/未達標」就結束,但真正的價值在於分析為什麼。

指標目標值實際值差異率判定
不良率1.5%1.8%+20%未達標
檢驗覆蓋率100%95%−5%接近達標
訓練通過率100%100%0%達標

當數據未達標時,別停在表面原因,用「5 Why」往下挖:

  1. 為什麼不良率只降到 1.8%?→ 因為 B 產線沒改善
  2. 為什麼 B 產線沒改善?→ 因為沒執行新的檢驗 SOP
  3. 為什麼沒執行?→ 因為 B 產線組長沒參加訓練
  4. 為什麼沒參加?→ 因為訓練時間與 B 產線排班衝突
  5. 為什麼會衝突?→ 因為 Plan 階段沒先確認各產線排班表

問到第五個 Why,才算找到真正的根本原因,而這次的發現是 Plan 階段的利害關係人分析不夠完整。這項結論會直接帶入 Act 階段。若想更有系統地拆解因果關係,可以搭配流程圖或魚骨圖來視覺化。

Act 怎麼收尾(正確/錯誤示範)

Act 階段只有兩種結果,沒有第三種:

  • 達標 → 標準化:把成功做法寫入正式 SOP。例如:「新的三重檢驗流程正式納入《品管作業手冊》第 4.3 節,生效日 10/1。」
  • 未達標 → 進入下一輪 Plan:把 Check 找到的根本原因當作下一輪的輸入。例如:「下一輪 Plan 需增加:確認所有產線組長排班表,訓練時間避開衝突。」

絕對不能寫的 Act 是「繼續努力」「持續改善」「加強管理」——這些都是廢話,沒有任何可執行的動作。若要把標準化文件寫得更嚴謹,可以參考標準作業程序寫法,讓 Act 的產出真的能被團隊照著做。

PDCA 範例 | 3 種產業實戰填寫示範

PDCA 六大應用場景:企劃提案、工程品管、業務開發、教育訓練、個人成長、營運流程改善
PDCA 六大應用場景:企劃提案、工程品管、業務開發、教育訓練、個人成長、營運流程改善

PDCA 不只用於品管——小到個人減重、讀書計畫,大到企劃提案、工程品管、業務開發、教育訓練、營運流程改善,都能用同一套 PDCA 表格跑。下面挑三個最常被搜尋的產業,給你可以直接對照修改的完整範例。

製造業品管 PDCA 範例:零件不良率偏高

背景:某電子零件廠 A 產線連續兩個月不良率超過 3%,客戶已發品質警告。

階段欄位填寫內容
Plan問題描述A 產線 7–8 月不良率平均 3.2%,客戶要求降至 1.5% 以下
Plan改善目標10 月底前將 A 產線不良率降至 1.5% 以下
Plan行動計畫①更換老化模具 ②導入首件檢驗 ③作業員再訓練
Do執行紀錄9/1 更換模具;9/5 首件檢驗 SOP 上線;9/10 完成 12 人訓練
Do偏差點模具交期延遲 3 天,訓練通過率 92%(1 人補考)
Check目標 vs 實際目標 1.5% → 實際 1.8%(9 月數據)
Check差異原因B 班未完全落實首件檢驗(抽查 3 次漏檢)
Act結論部分達標,模具更換有效(A 班已降至 1.2%)
Act標準化模具更換週期由 6 個月改 4 個月,寫入《設備維護手冊》
Act下一輪針對 B 班漏檢,增加班組長巡檢機制

行銷企劃 PDCA 範例:社群廣告 ROAS 未達標

背景:某電商品牌 Q2 社群廣告 ROAS 僅 2.1,目標 3.5,月預算 NT$150,000。

階段欄位填寫內容
Plan問題描述Q2 Facebook 廣告 ROAS 2.1,低於目標 3.5
Plan改善目標Q3 結束前 ROAS 提升至 3.0 以上
Plan行動計畫①重新定義受眾分群 ②A/B 測試 3 組素材 ③優化 LP CTA
Do執行紀錄7 月受眾由 3 組擴為 5 組,8 月上線 A/B 測試
Do偏差點LP 改版因工程師請假延遲 2 週,僅完成 CTA 修改
Check目標 vs 實際目標 3.0 → 實際 2.8
Check差異原因受眾分群有效(點擊率 +35%),但 LP 轉換率僅微升
Act結論受眾策略標準化,LP 改版進入下一輪
Act標準化5 組受眾分群策略寫入《廣告投放 SOP》
Act下一輪完成 LP 整頁重設計,目標 ROAS 3.5

業務團隊 PDCA 範例:新客開發轉換率低

背景:某 B2B 軟體公司業務團隊,Q2 新客轉換率(初次接觸到簽約)僅 5%,目標 12%。

階段欄位填寫內容
Plan問題描述Q2 轉換率 5%(接觸 200 家、簽約 10 家),目標 12%
Plan改善目標Q3 新客轉換率提升至 10% 以上
Plan行動計畫①客戶評分機制 ②標準化 Demo 流程 ③報價回覆 5 天縮至 2 天
Do執行紀錄7 月完成客戶評分表,8 月起按評分排序跟進
Do偏差點報價回覆僅縮到 3 天(財務審核無法再壓縮)
Check目標 vs 實際目標 10% → 實際 11.5%(接觸 180 家、簽約 21 家)
Check成功原因評分機制讓業務把 70% 時間花在高潛力客戶,成交週期縮短 8 天
Act結論達標,三項措施全部標準化
Act標準化評分表與 Demo 流程寫入《業務手冊》
Act下一輪目標提升至 15%,新增「客戶成功案例分享」環節

這三個案例有一個共同點:即使未完全達標,Act 都產出了具體的標準化措施和下一輪計畫。PDCA 的價值不在「一次到位」,而在「每一輪都比上一輪好」。

還想看更多產業範例? 可延伸閱讀完整的 PDCA 範例四產業演練,以及 PDCA 報告怎麼寫的完整寫法。如果你正在寫企劃書,可以直接把 Plan 階段內容整合進「改善方案」章節,讓主管一次看到問題分析和行動計畫。

PDCA 簡報與循環圖 | Canva/draw.io/PowerPoint 製作工具

很多需要頻繁提案的顧問都有類似經驗:「我用 Canva 的免費 PDCA 模板,30 分鐘就能完成一份客戶報告。以前用 PowerPoint 從零開始做,光排版就要 2 小時。」選對工具,就能把時間留給內容本身。

免費簡報模板(Canva/Google 簡報/PowerPoint)

  • Canva:搜尋「PDCA」可以找到二十多款免費模板,多數都有清晰的四象限循環圖。其中常被推薦的是「Colorful PDCA Cycle」這款,配色專業、文字區塊夠大,能直接填入中文。操作:註冊免費帳號 → 搜尋 PDCA → 選模板 → 改文字與數據 → 下載 PDF 或 PPT。
  • Google 簡報:內建沒有 PDCA 專用模板,但可用「圓形圖表」自己拼一個,適合已習慣 Google 生態系的團隊。
  • PowerPoint 內建:插入 → SmartArt → 循環 → 選「基本循環」→ 改成四個區塊。視覺較陽春,但勝在不需額外工具。

付費簡報模板(Envato Elements/SlideModel)

如果你經常要做管理報告,付費模板的品質和一致性會好很多。Envato Elements 月費約 NT$500、可無限下載簡報模板、圖示與字型,光是 PDCA 相關款式就超過 50 款、品質穩定,適合經常提案的團隊;SlideModel 則採單份購買制,適合偶爾需要的使用者(實際價格以官網最新公告為準)。

選 PDCA 簡報模板看三點:循環圖是否一眼看出先後順序、有沒有可填 KPI 的數據欄位、文字框放中文會不會擠成一團。

畫循環圖的 3 種工具步驟

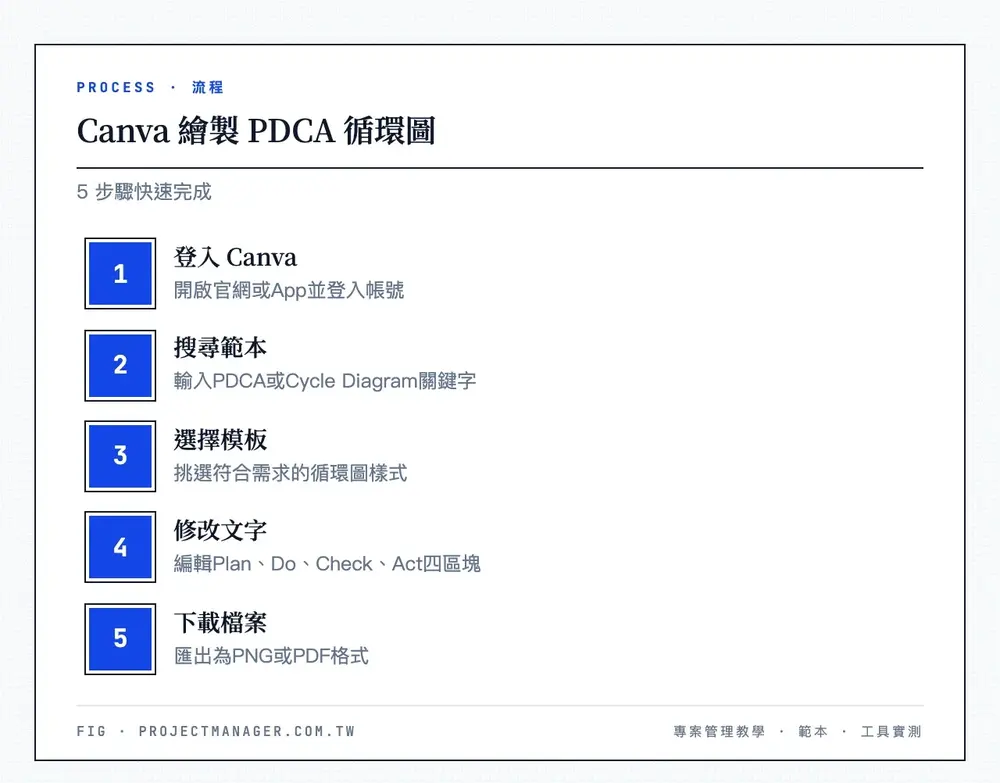

Canva 畫 PDCA 循環圖 5 步驟:登入 Canva、搜尋 PDCA 或 Cycle Diagram、選模板、修改四區塊文字、下載 PNG 或 PDF
Canva 畫 PDCA 循環圖 5 步驟

  • Canva(5 步驟):①登入免費帳號 ②搜尋「PDCA」或「Cycle Diagram」 ③選一款模板 ④把四個區塊改成你的具體內容(不要只寫 Plan/Do/Check/Act) ⑤下載 PNG 或 PDF。適合不會設計軟體、想快速產出好看圖表的主管。
  • draw.io(5 步驟):draw.io(現名 diagrams.net)完全免費、免註冊。①開啟 app.diagrams.net ②選儲存位置 ③從左側拖入圓形或箭頭 ④組成四象限循環圖並填字 ⑤匯出 PNG/SVG/PDF。適合要嵌入 Word 或 Confluence、需要精確控制細節的工程師。更多繪圖工具可看流程圖軟體推薦。
  • PowerPoint SmartArt(5 步驟):①插入 → SmartArt ②選「循環」→「基本循環」 ③文字改為 Plan、Do、Check、Act ④右鍵格式化形狀、分別上色 ⑤各區塊下方加文字方塊填具體內容。適合只有 Office 授權的環境。

三種工具比較

工具費用難度輸出格式適合對象
Canva免費(進階功能需付費)★☆☆PNG、PDF、PPT非設計背景的主管
draw.io完全免費★★☆PNG、SVG、PDF、XML工程師、需精確控制者
PowerPoint需 Office 授權★★☆PPT、PNG、PDF只有 Office 環境者

進階選項:如果團隊需要在循環圖上即時協作(例如遠端會議一起標註),可以考慮 Miro 白板。Miro 有內建循環圖、魚骨圖範本,支援多人同時編輯,還能嵌入 monday.com 的任務看板中。

魚骨圖 因果圖 根因分析範本畫面

PDCA 線上工具怎麼選 | monday.com 與 ClickUp 實務比較

承接〈PDCA 模板格式怎麼選〉一節的比較,當團隊超過 5 人或需要遠端協作,線上專案管理工具會比靜態文件更省心。以下拆解 monday.com 與 ClickUp 兩套主流工具管理 PDCA 循環的實務做法。

monday.com 管理 PDCA 循環的做法

在 monday.com 上跑 PDCA,一個常見且好上手的做法是:

  1. 建立一個「PDCA 改善追蹤」看板,每個改善項目是一列(row)。
  2. 用狀態欄標記目前階段:Plan → Do → Check → Act,一眼看出每個項目跑到哪。
  3. 用日期欄設 Check 日期,搭配自動化規則:「當 Check 日期到期,自動通知負責人」——這解決了最常見的「Plan 寫完就忘記 Check」問題。
  4. 用數字欄記錄目標值與實際值,儀表板自動算差異率。
  5. Act 完成後,用「連結欄」指向下一輪的 Plan,形成可追溯的循環鏈。

這套做法的關鍵不在工具多強,而在自動化提醒讓最容易被跳過的 Check 階段不再被遺忘。到期自動通知這一條規則本身就能解掉最常見的斷點:原本只跑到 Do 就停住、從沒回頭做 Check 的項目,會被通知推著走完整輪循環。它適合 5–15 人跨部門協作,200+ 範本裡就有持續改善、品管行動計畫、KPI 儀表板等 PDCA 相關款式,拖拉欄位即可自訂,還能整合 Excel/Google Sheets 匯入;自動化規則也很實用,例如設定「Act 階段卡住超過 7 天自動通知主管」,就能避免改善項目卡在最後一哩路。免費方案不需要信用卡(含 2 users/3 boards)。

monday.com 官方網站的看板檢視畫面

ClickUp 管理 PDCA 循環的做法

如果團隊偏技術導向,ClickUp 的自訂欄位更彈性。你可以建立一個「PDCA 模板」Space,用 Custom Fields 定義 Plan 的每個欄位(問題描述、基準值、目標值、負責人),再用 List View 追蹤所有改善項目的進度。ClickUp 的 Free Forever 方案任務數與成員數不限(儲存空間 60MB),適合想先零成本試水溫又要高度客製化的團隊;若需要無限甘特圖與更多自動化,Unlimited 方案約 NT$224/人/月。

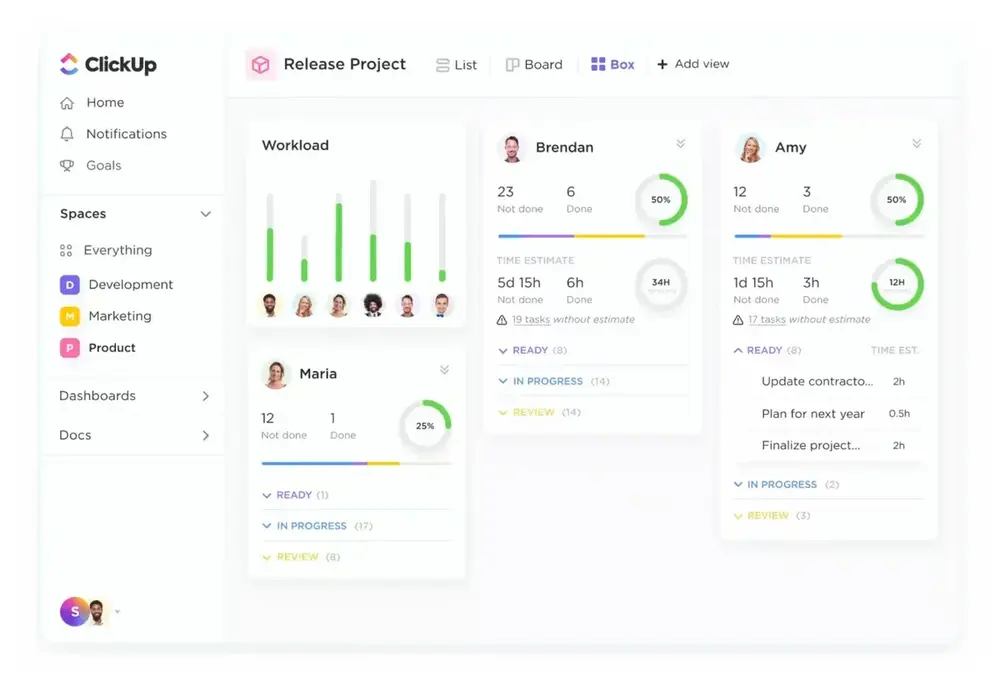

ClickUp 官方網站的看板與清單檢視畫面

你是哪種團隊?工具選擇指南

  • 3–5 人小團隊、剛開始接觸 PDCA → 先用 Excel 或 Notion 免費版,熟悉流程再升級。
  • 5–15 人跨部門協作 → monday.com(我們的首選),自動化提醒和儀表板是關鍵優勢。(想先零成本體驗,可試 monday.com 免費方案,不需信用卡,10 分鐘就能建好第一個看板。)
  • 技術團隊、需要高度客製化 → ClickUp,自訂欄位和多層級結構更靈活。
  • 15 人以上的大型組織 → monday.com 企業方案,支援跨看板關聯與進階權限。

想更完整地對照各工具的功能與價格,可看專案管理工具比較,也可以參考 monday.com 適合誰用的深入分析。如果你的團隊正在推動數位轉型,把 PDCA 從紙本搬到線上工具是很好的起點——門檻低、效果明顯、團隊容易接受。

PDCA 常見錯誤 | 四大避坑指南

以下是導入 PDCA 時最常見的四個錯誤,以及對應解法。

PDCA 常見錯誤:跳過 Check、目標不 SMART、Plan 過長、未標準化、未記錄經驗
PDCA 常見錯誤:跳過 Check、目標不 SMART、Plan 過長、未標準化、未記錄經驗

常見錯誤為什麼會失敗正確做法
Plan 寫完就束之高閣,沒有 Check沒人追蹤,改善永遠停在紙上Plan 階段就設固定 Check 日期並指定負責人
Act 只寫「繼續努力」沒有具體動作,下一輪重蹈覆轍Act 必須產出 SOP 或下一輪 Plan 的具體輸入
把 PDCA 當一次性工具跑完一輪就結束,沒有持續改善建立季度循環節奏,寫入團隊行事曆
目標沒有基準值Check 時無從比較Plan 必填「現況數據」,沒有就先花一週收集

真實案例分享:某科技公司的團隊主管第一次帶團隊跑 PDCA 時,Plan 寫得很完美,Do 也確實執行了,但因為沒設 Check 日期,等到季末才想起要檢查——結果問題早在第二週就偏離,白白浪費兩個月。後來只要在工具上設一條「每兩週自動提醒 Check」的規則,就再也沒漏掉 Check。

這個教訓是:PDCA 的成敗不在模板多漂亮,而在 Check 機制是否被嚴格執行。 如果你只能做一件事來提升成功率,那就是「設定 Check 提醒」。想更深入理解為什麼 PDCA 是持續改善文化的核心,可延伸閱讀 PDCA 循環的四步驟教學。對需要帶團隊做改善的主管來說,領導力的培養同樣重要——PDCA 不只是填表,更是帶團隊養成持續改善的習慣。

結論 | 重點回顧與立即開始

  • 選對格式:書面報告用 Word、數據追蹤用 Excel、會議簡報用 PPT/Canva、團隊協作用線上工具。
  • Plan 是地基:必須包含現況基準值和 SMART 目標,沒有數據的 Plan 等於白做。
  • Check 是關鍵:設固定 Check 日期並指定負責人,這是 PDCA 成敗的分水嶺。
  • Act 要具體:只有兩種結果——標準化為 SOP,或帶著學習進入下一輪 Plan。
  • 持續循環:PDCA 不是一次性工具,建立季度循環節奏才能發揮最大價值,這也是全面品質管理的精神所在。

你的下一步:想把這篇方法論立刻付諸實踐,最快的方式是在 monday.com 用範本庫的「持續改善」模板建立一個「PDCA 改善追蹤」看板——用狀態欄管理四個階段、用自動化規則提醒 Check 日期、用儀表板追蹤目標達成率,10 分鐘就能建好你的第一個 PDCA 追蹤系統。免費方案不需要信用卡。若你也想把行動計畫排進時間軸,可搭配時間管理技巧規劃里程碑。

範本庫 內含持續改善與 PDCA 相關範本

PDCA 模板常見問題 FAQ

PDCA 表格四階段必填欄位一覽

PDCA 是什麼意思?

PDCA(Plan-Do-Check-Act,計畫—執行—檢核—行動)是由品管專家 W. Edwards Deming 推廣的持續改善循環,又稱「戴明循環」。四步驟為:Plan 設定目標與行動方案、Do 小規模試行、Check 比對結果與目標差距並找根因、Act 標準化成功做法或修正失敗環節後進入下一輪。廣泛應用於品質管理(ISO 9001)、營運改善、產品開發與團隊績效提升。

PDCA 怎麼寫?

PDCA 撰寫四步驟:Plan 寫下量化目標、根因分析(5 Why)、行動方案與 KPI;Do 記錄實際執行內容、時間、成員與過程觀察;Check 比對 Do 結果與 Plan 目標的差距百分比與原因;Act 把成功做法寫入 SOP,失敗環節列為下一輪 Plan。本文〈PDCA 表格怎麼填〉一節提供完整欄位與 3 種產業實戰範例。

PDCA 表格要包含哪些欄位?

一份完整的 PDCA 表格,四個階段各有必填欄位:Plan 要有問題描述、現況基準值、SMART 改善目標、行動計畫、負責人、預計完成日;Do 要有執行日期、執行紀錄(記偏差點)、遭遇障礙、臨時調整;Check 要有目標值、實際值、差異率、差異原因分析;Act 要有結論判定、標準化措施、下一輪改善方向、文件歸檔編號(ISO 稽核用)。缺了「現況基準值」和「Check 日期」這兩欄,整份表格就會失效。

PDCA 模板免費下載哪裡找?

常見來源有三種:一是本文提供的免費 Word/Excel/PPT 三合一 PDCA 模板──填 Email 就會立刻寄到你的信箱,可自由修改與商業使用;二是 Canva 搜尋「PDCA」,有二十多款免費 PDCA 簡報與循環圖範本;三是線上協作平台,monday.com、Notion、ClickUp 都提供結合自動化的 PDCA 範本。建議:個人或小團隊靜態使用,下載本文的 Word/Excel 模板即可;多人協作、要長期追蹤多輪循環,改用 monday.com 等線上工具,避免版本混亂與資料散落。

PDCA 報告範例怎麼寫?

一份好的 PDCA 報告,通常一頁一階段:Plan 頁列出問題、基準值、目標與行動計畫;Do 頁記錄執行與偏差;Check 頁放目標 vs 實際的數據對比表與差異原因;Act 頁寫結論、標準化措施與下一輪方向。重點是每頁都要有數據,而不是形容詞。本文〈PDCA 範例〉一節的製造業、行銷、業務三個範例可直接對照修改,更完整的報告格式可參考 PDCA 報告專文。

PDCA 與 PDSA 有什麼差別?

兩者本質相同,差別在「Check」與「Study」的強調點。PDCA 的 Check 偏「檢查結果是否達標」,較適合製造業與品管;PDSA 的 Study 偏「從結果中學習、累積知識」,較適合醫療、醫院品質改善(QI)、教育與研究,強調系統性學習。Deming 本人晚年偏好 PDSA,認為 Check 太被動。實務上兩者可互換,名稱差異不影響核心邏輯。

引用本文:《【PDCA模板】4格式比較+四階段填寫》,,

再點一份

  • 2026年你的新年目標是什麼?用SMART目標設定法,讓達成率更高!19 分鐘

    從學生時代畢業後,我們很少有機會在人生中遇到明確的「新階段」來檢視自己的成就與夢想。因此,新年成了一個理想的時機,讓我們可以重新思考並設定我們的生活目標設定。在這篇文章中,我們將會一起探討如何利用SMART目標設定法來確保自己的新年目標設定不再只是說說,而是真的一一列下來成為未來一年的動力。接下來,就讓我們一起迎接 2026 年,用 SMART 目標設定原則為你的夢想設定一個全新的起點吧!

  • 南港LaLaport下午茶甜點與飲品清單15 分鐘

    整理LaLaport內的下午茶、甜點店與手搖飲,提醒熱門品項常提早售完,拍照時可避開尖峯人潮以便取景。
